在福州,买了别墅之后,就是进行别墅设计,但是,居住是否有质量,别墅施工也是很重要的一环。下面,致品国际私邸设计为您简单介绍一下,福州别墅装修施工之“土工班组”施工工艺及注意事项,希望对您有帮助。

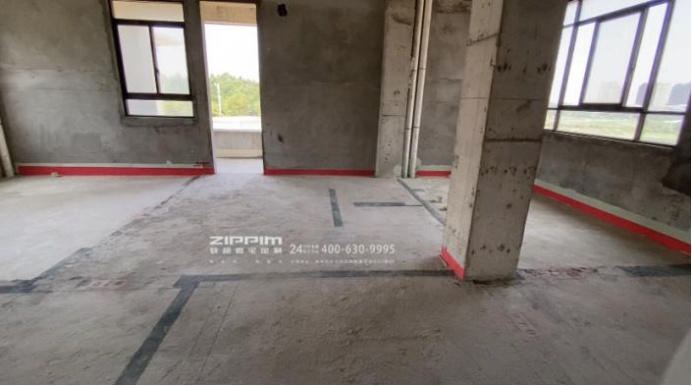

1、进场施工,检查所有边角方正度是否90°,全屋复核原始墙面,先确认整个结构的方正,全屋找方,再中心弹十字控制线(延伸贯穿每个楼层)。每个主要造型墙面先弹出施工标准线:地面完成线(刷红漆)、施工水平线1320mm及1000mm、吊顶完成线。

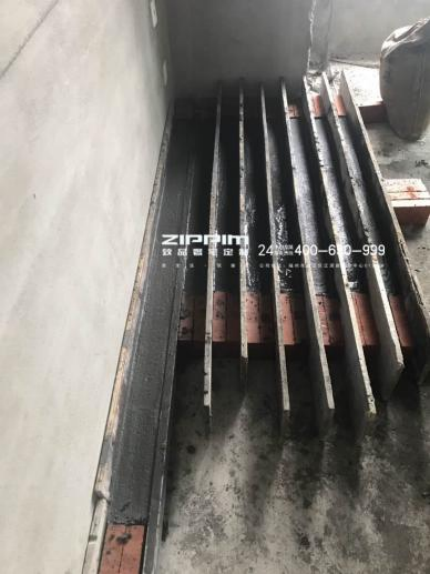

2、门头过梁、所有地梁均采用现场浇筑,严禁直接用水泥砂浆倒筑,需加05细石,过梁的混凝土强度等级不低于C25。门头过梁2米内中间置2根同长度8mm圆钢,过量截面积不小于10cm,过梁超过2米需配4根10mm的螺纹钢,过梁截面积不小于12cm,两边墙体搭接处不小于150mm。
3、厨房、卫生间及别墅地下室所有墙体均制作地梁,地梁宽度按砖宽度,高度必须达到30cm,铲除原有防水层、原有水泥砂浆层。地下室地梁高度不低于45cm。严禁在原有防水层或水泥砂浆层上直接制作地梁;
4、制作地梁前需冲洗地面,用素水泥浆做结合处理,浇水湿润,浇筑时要振捣密实。配筋为纵向钢筋10mm螺纹钢,箍筋6mm圆钢,箍筋植入楼面3cm,需植筋胶植入,入口处与地梁一并纵向两根钢筋,浇筑时上返5公分。拆模后地梁水平误差合格标准为小于5mm,地梁的混凝土强度等级不小于C20。

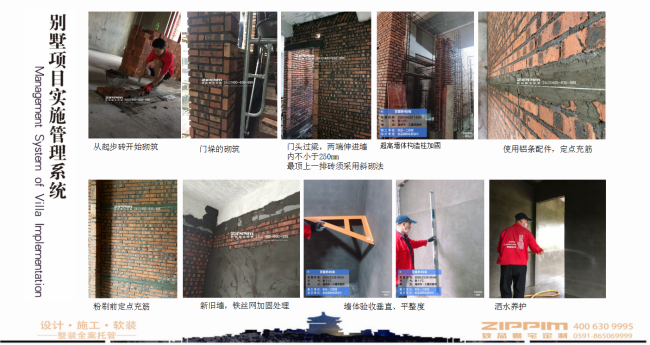

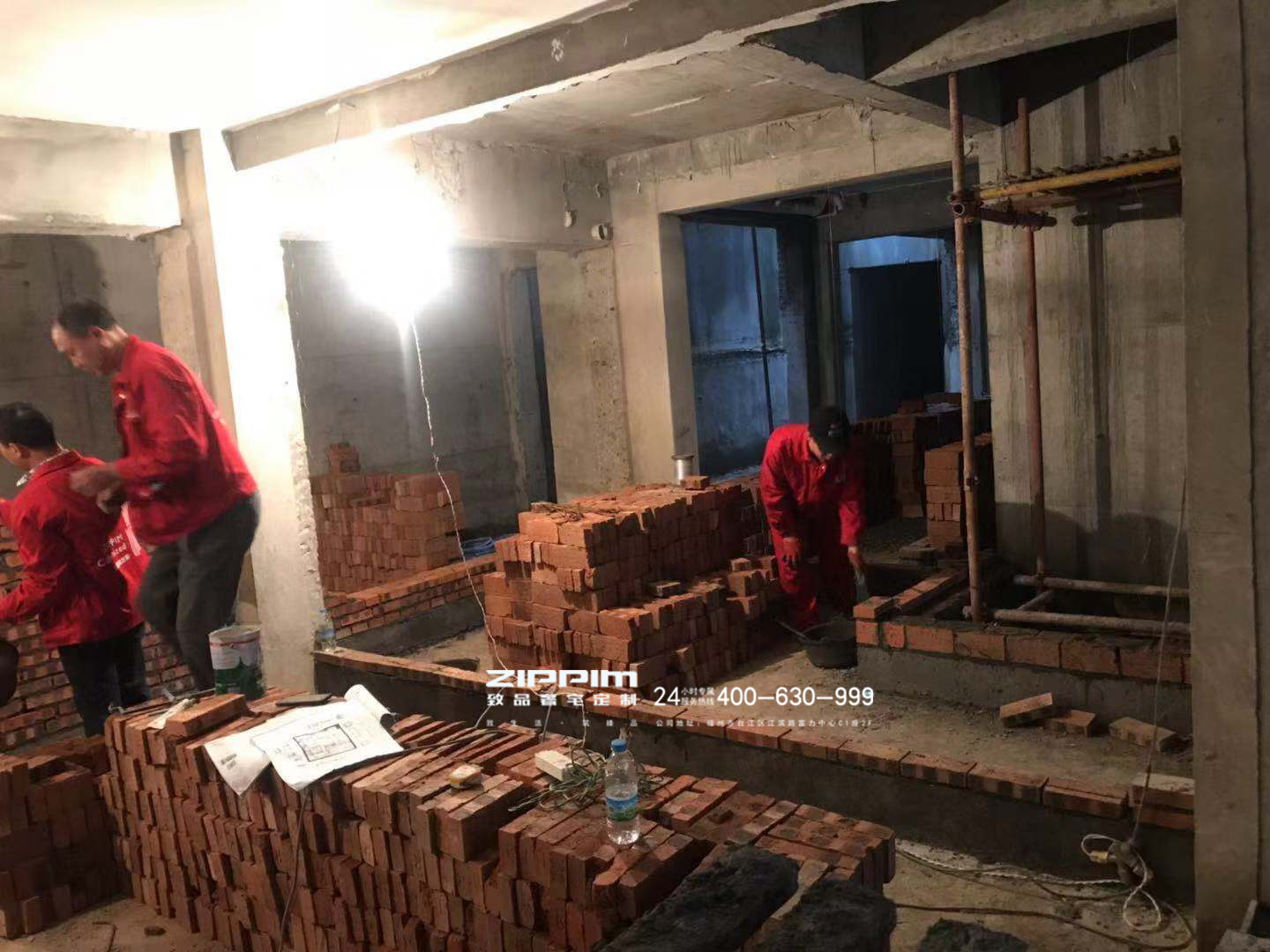

5、新旧墙交接处砌筑时,铲除原有粉刷层(地面、墙面),墙面铲除区域大于墙体两边5cm。电梯井口附近墙体需先进行电梯放样后砌筑。
6、新砌墙体40cm间距植入一根8mm长度为600mm的拉结筋,斜45度入墙10mm末端做成弯钩(低于20cm不做弯钩),拉结筋植入时用吹风机将孔内灰尘吹干净,再将孔内填满植筋胶后,将钢筋涂上植筋胶,待植筋胶溢出为宜。
墙面粉刷前必须定点充筋,新旧墙体搭接处的防开裂处理,铺设耐碱玻纤网格布,挂网宽度至少200mm,两边各搭接100mm,再抹灰粉刷。
以上就是致品国际私邸设计为您带来的福州别墅装修施工之“土工班组”施工工艺及注意事项,希望对您有帮助。
