不管你是新人行政,还是资深的行政。对于办公室装修可能还是第一次接触吧!虽然听起来就是个复杂浩大的工程,但是,也是一个行政人需要掌握的知识点。那么,第一次做办公室装修,该怎么做才不会踩坑呢?这里,小狸来手把手教你。

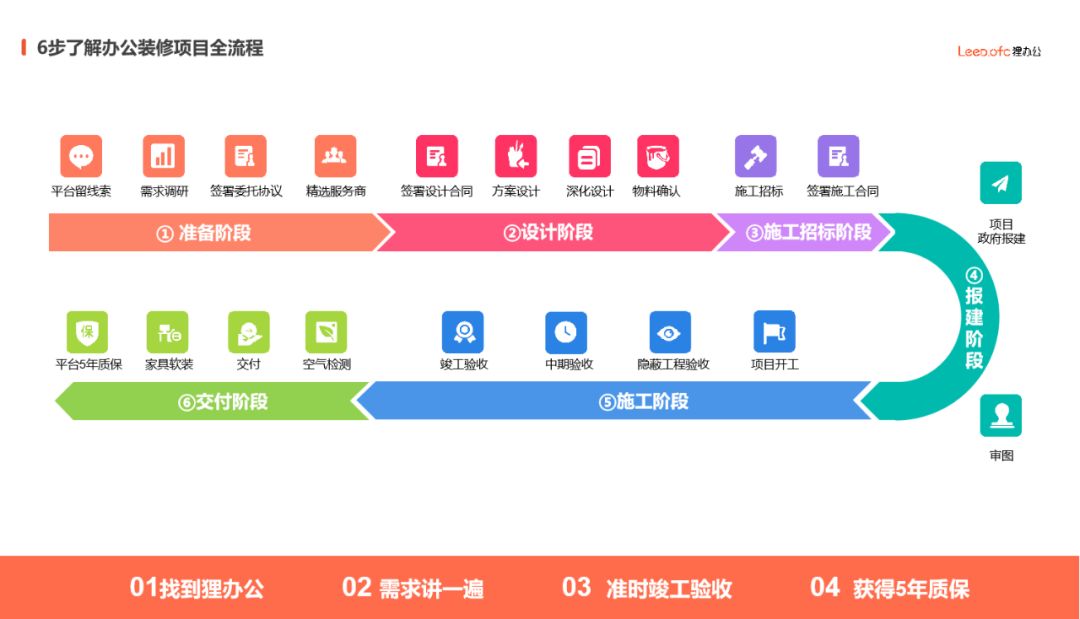

一般来说,装修的步骤分为这六个阶段:准备阶段,设计阶段,施工招标阶段,报建阶段,施工阶段,交付阶段。这六个大阶段内,各自又有很多个小阶段,项目繁多,种类复杂。非专业人士要想做到游刃有余,得提前去做大量的功课才行。这篇文章也仅仅说个大概,不过看完还是有所帮助的,心里有了大致的框架,才好“摸着石头过河”。
01
准备阶段
办公室装修和家装不一样,流程环节更多,各方面的要求也更多。要想让各方满意,目标一致才重要。所以,装修第一步,就是确认好各部门的需求,划分出不同的办公空间。
此外,在装修的不同的阶段,所对接的人员也是不同的。因此要成立专门的项目组(行政、采购、财务、it、法务等),确认小组成员分工,保证进度推进顺利。此外还需要设置好装修预算,避免合同签订时期造成没必要的内耗。
整理好需求及划分好人员分工后,下面就是挑选相对应的服务商了。一套完整的办公室装修会有第三方项目管理团队、设计公司、造价顾问公司、施工承包方、IT、装修保洁、绿植、消防报审等等服务供应商。
当然,现在很多都是有着一整套施工设计与装修的办公室装修服务公司,提供一整套的办公室装修方案,十分地方便。也有像狸办公这样的办公室装修互联网平台,既方便,更安全。
02
设计阶段
设计可以找专门的设计公司进行设计,也可以交由设计装修一体的装修公司完成。主要流程为签署设计合同-方案设计-深化设计-物料准备这四个阶段。
设计合同主要包含设计费,设计周期和设计服务内容三个部分。一般来说设计费会有一个取值空间,即xx-xx一平米;设计周期分为平面功能布局设计,方案效果图设计,施工图深化设计这三个阶段;设计服务内容则包括平面方案、效果图、施工图等,需要在设计合同内约定好各专项设计的内容、数量。
03
施工招标阶段
施工团队的好坏决定着设计方案是否能落地,一些装修设计与一体的公司会有合作的施工团队,而自己找施工团队则需要考察其施工资质,对其过往案例和正在施工的案例,也可以用作参考。
在施工前,重要的是签订装修合同。通过装修合同,可以有效地规避一些纠纷,需要注意的,有下面这几点:
1.装修工期。主要会影响入驻时间、前办公室的租约、空气治理时间、办公室搬家时间确定。在合同里需要注明装修增项比例,延期赔偿,尽量避免工期延期。
2.装修合同需要约定质量责任归属。避免后期返工。确定装修施工材料规格及施工费用,对于一些细节处:如水电改造费用也需要在合同中体现出来。
3.合同中约定装修预算与结算付款时的浮动比例。防止装修公司无止境做装修增项,导致最终结算时成本暴涨超标。
4.采取适合自己公司情况的付款方式。每个装修公司的付款方式不同,要视实际情况而定。有的装修公司付款方式为5:4:1,如果是一些小金额的改造,有的装修公司则会采用8:2

图:施工合同参考
04
报建阶段
在正式施工之前,报建也是必要的一环。通常,这一阶段主要与之沟通的是物业和消防方面。有这么几点是需要考虑到的:
1.装修时间物业方面是否有限制?
2.物业对于工程质量是否有要求,是否有指定供应商;
3.消防方面的要求。。。等等
一些复杂的项目施工会有审图和政府相关部门的报建流程。
05
施工阶段
施工阶段主要是分施工和验收环节,要想避免后期返工,就需要行政人“勤跑勤看”了。
施工主要有这八项工程:
顶面工程:顶面喷涂、局部石膏板吊顶、格栅灯等
墙面工程:石膏板隔断、不锈钢钢化玻璃隔断和高隔间
地面工程:地砖、地毯、以及地胶
强弱电工程:办公区强弱电布线
广播监控门禁:摄像头、音响、门禁设备及布线
空调工程:风道改造,设备维修、维护等
消防工程:喷淋、烟感、备案、验收等
家具软装:家具的选型、安装等
验收环节则分为隐蔽工程验收,中期验收,竣工验收:

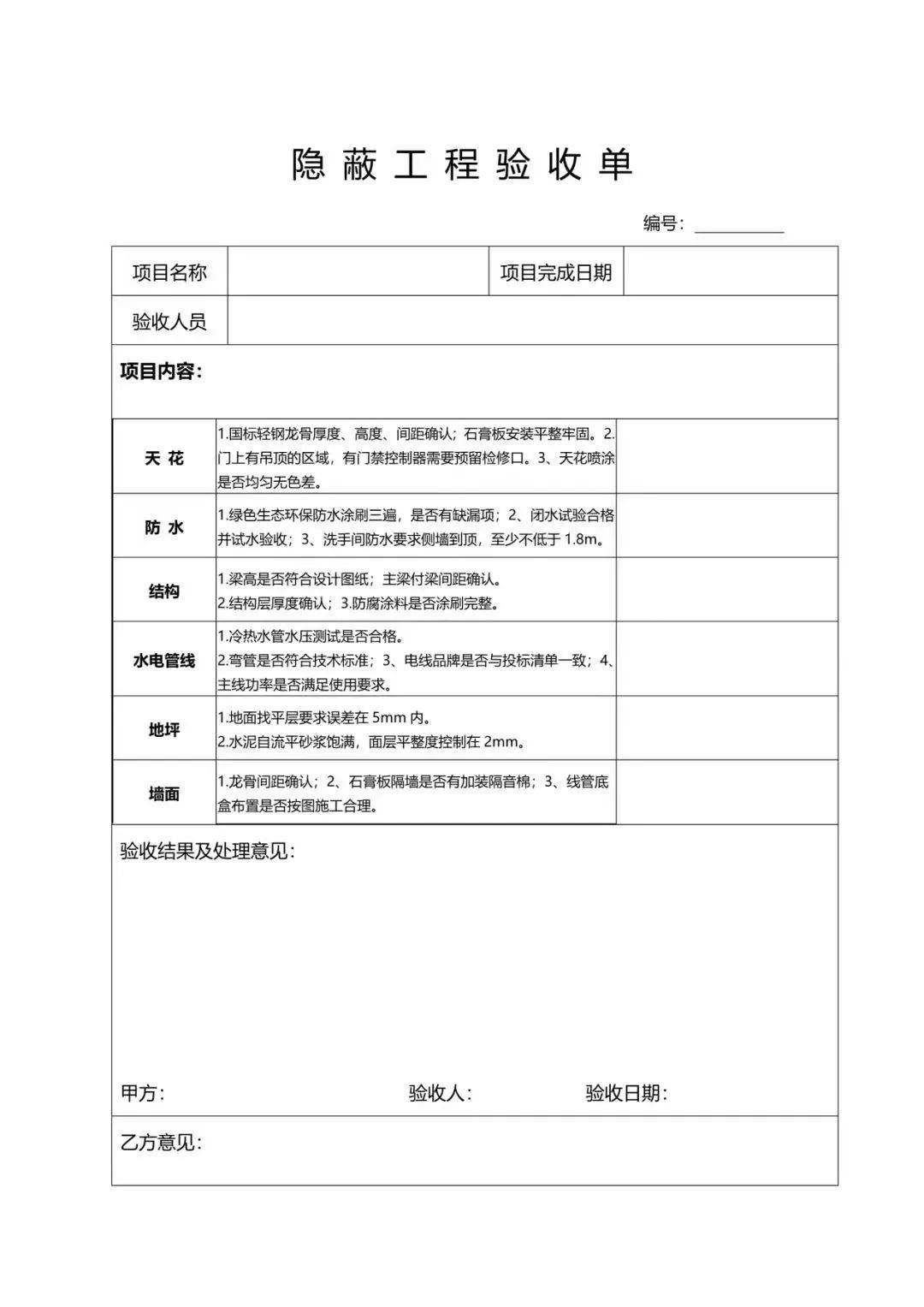

隐蔽工程验收:一般包括给排水工程、电器管线工程、防水工程等。由于隐蔽工程在隐蔽后,如果发生质量问题,还得重新覆盖和掩盖,会造成返工等非常大的损失,所以必须做好隐蔽工程的验收工作。
中期验收:办公室装修的中期阶段也是整个办公室装修最复杂的过程,其验收也需要更多的精力,这个时候的验收需要检查水电路、吊顶、木制品等项目,并且对装修中的各个房间都要逐一检查。

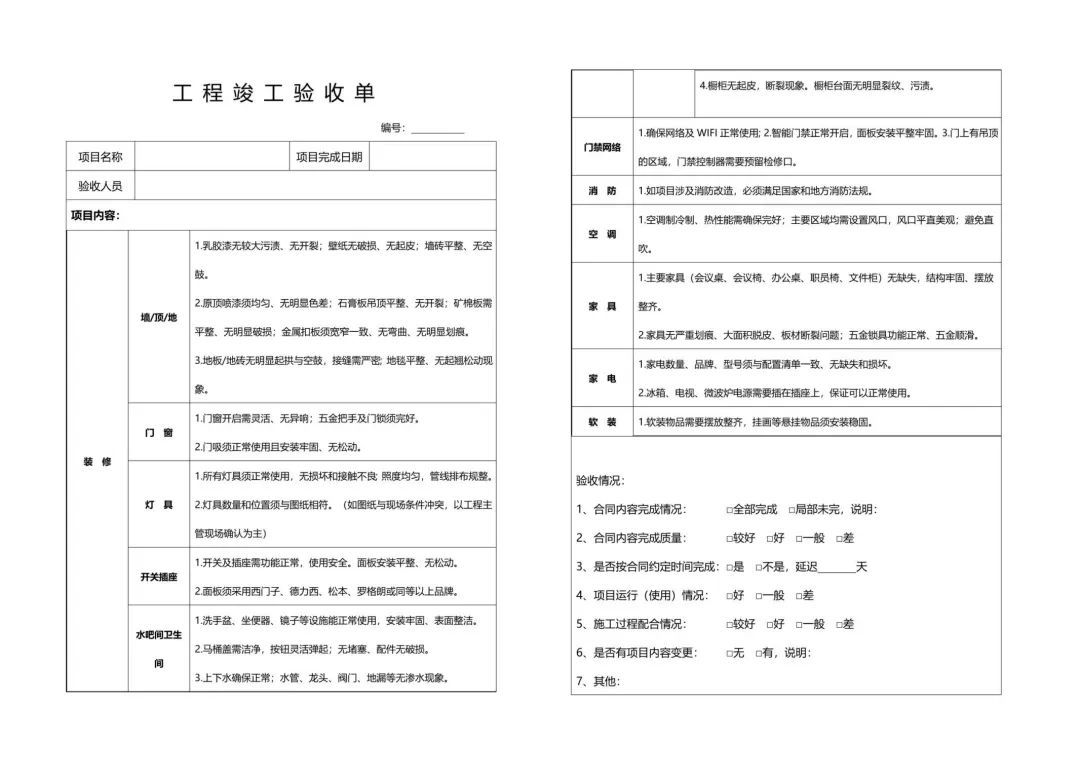

竣工验收:竣工验收一般分为政府及相关单位验收和自验收两种。政府及相关单位(质安监、消防局)的验收主要是针对工程建设整体情况和消防检测的合格调查。自验收则主要包含:完工后的效果程度、完成面的质量标准、是否符合规范、各功能的试用情况(家具、灯具、弱电机房等)、是否符合建设单位的使用功能需求、以及整洁程度和环境空气质量程度等。
06
交付阶段
只有通过了验收,才可以进行交付。
在交付阶段,需要做的是这些事情:
1.装修资料归档:含前期资料、施工资料和验收材料三个方面
前期资料:租房合同、消防备案、邮件审批、招投标文件。
施工资料:施工合同(装饰、空调、消防);材料进场检验报告(装饰、空调、消防);中期验收单;家具板材检测报告、空气检测报告;消电检报告、消防报审回执;过程洽商资料;竣工验收记录;竣工图;结算资料。
验收材料:决算书、单项工程汇总表、设计变更单、工程签证单、工程项目决算审批单、施工单位工程竣工报告、办公区装修工程竣工资料记录表、区装修工程质量验收记录表。
2.家具软装:家具尽量选择和办公室装修整体风格一致的,大部分装修公司也会提供配图的家具软装
3.空气治理:在正式入驻前,还需要对空气进行检测与治理,达到合格后,方可入驻。
4.售后阶段:对于售后也是需要在合同内进行体现的,根据《房屋建筑工程质量保修办法》,对正常使用条件下的房屋建筑工程最低保修期限也进行了规定。
根据相关规定,顶楼天花板、厕所、墙壁的防渗漏质保年限为五年,电线、水管、空调管线以及精装房的装修部分的质保年限为两年,且在这两年间 ,一旦在正常使用的情况下出现质量缺陷,建设责任主体单位应当承担维修责任,保修费用也由质量缺陷的责任方承担。
总结
本文主要是梳理了一遍办公室装修的大概流程,对于服务商怎么选,合同条款怎么设置,装修过程中会有哪些踩坑的地方,都会在后续的专题中与大家分享。
