装修施工全流程经验分享:从拆改到验收全攻略
装修房子是很多家庭的大事,在我们房子装修前需要知道装修房子的整个流程及装修房子的注意事项,而没有装修经验的朋友们来说是一件麻烦事,不知道房子该怎么装修,而在装修过程中又需要干什么、今天大姚就跟大家一起来看看房子装修的步骤及注意事项。
虽然网上都可以看到装修步骤,但是很多细节点是需要你做过才能注意到的
好多人都说最开始是进行房屋的设计,这个是第一步,实际不然。是你要验房
说真的视频里面教你验房的那几点,你还真不一定能一个人完成
验房屋结构,用卷尺两个人对角拉卷尺,如果你卷尺是买的5米的,有些地方还量不了。验墙体墙面,这个简单点就是肉眼看,看有没有倾斜,想弄2米靠尺,带水平仪的测量,这个就要装修公司的弄了验墙面空鼓,这个要用到空鼓锤敲击墙面,听空鼓的声音,发现空鼓做好标记,让物业处理用手机的手电筒看房屋的墙角部位有没有裂纹,或者渗水的,验排水管,这个还是要验下的,不过房屋交房前是没开水的,所以这个有点难实际上验下墙面有没有空鼓,房屋墙角有没有裂纹,有没有渗水就好
这些都是前言,今天的主角现在才开始
装修在别人看来不就那几个工种,那几件事,有那么复杂?
装修开始前建议先网上看看装修图片呀,视频都可以,看看自己对房屋后期想装成什么样子,现在小红书,抖音里面都有讲解。
你对房子的设想阶段也可以在当地找两家装修公司和设计师沟通,交流一下,将自己的想法告诉设计师,对于房子装修有什么设想都可以设计师,看能实现吗,房屋的灵魂就是前期设计,前期设计好了布局就决定了你装出的家是什么样子,设计师能更好的把控整体居室设计。
记住要去物业报备装修哦
方案确定好之后就是咱们装修正式开始了,前期拆砌墙阶段,根据对房屋的一个整改开始拆除多余的墙体,要注意承重墙、混凝土墙体不可拆除,砌墙注意新旧墙体连接位置要用钢筋相连

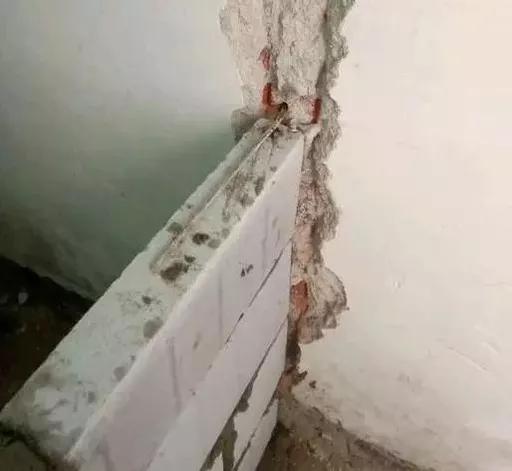

按照建筑标准: 砖砌墙在转角或连接处必须放置钢筋,如果没有钢筋,新旧墙体不吃劲!不过对于钢筋的深度也是有一定的要求。

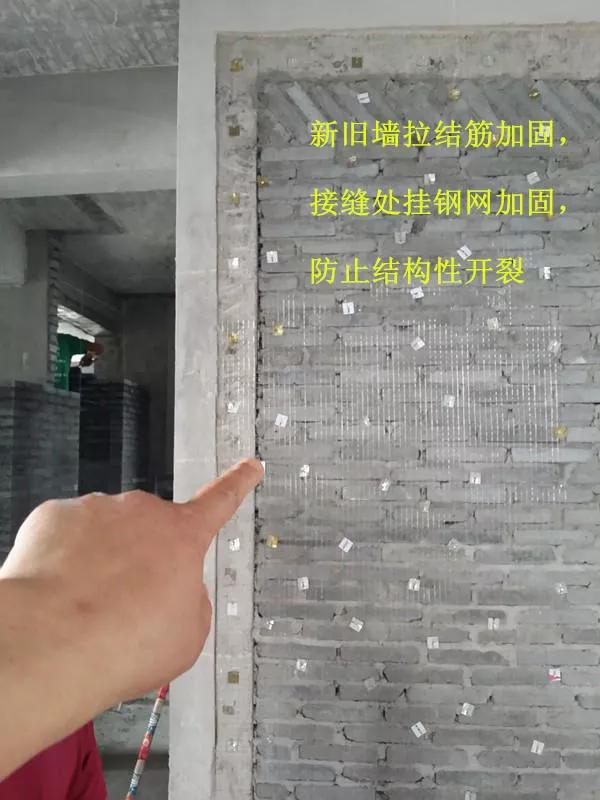

而且需要在新旧墙位置挂网防止后期开裂
这些都是需要注意的,自己装修的话有些考虑不到后期就会出现墙体炸裂的情况,找装修公司的话这些也是需要注意的
等待几天墙面粉刷干透就可以做水电工程,期间要看封阳台的窗户、净水机、灶都是要先确定的
水电工程,让师傅列举一个水电材料的清单,这个需要业主自己去选择水管电线,水管建议用伟星管或者日丰管,电线用恒飞的或者武汉二厂飞鹤的,电管电线改造管材选用要符合国家标准的品牌产品。

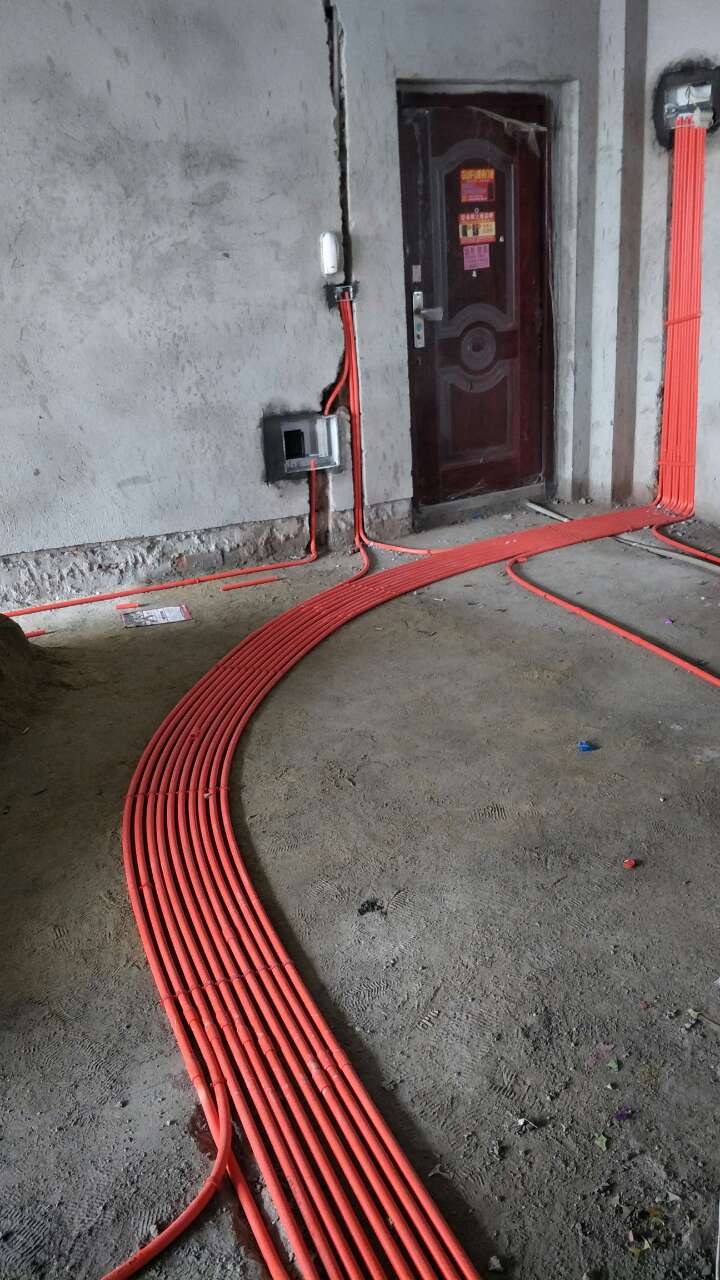

水电改造,要根据房屋主人的需求,家庭人口,生活习惯,对原有开发商使用的水路,电路全部更换。水电定位之后,接下来就是开槽,开槽的宽度一般是线管的1.5倍,方便后期固定,一般水路改造走地卫生间走顶,各冷、热水出水水口必须水平,卫生间水管走顶它的一个好处,第一就是后期水管爆裂的话,不会造成楼下的一个损失,会大大降低你一个维修的成本,很多公司都说走下好,是因为水走下的成本很低,低很多,你看同样的价格,不一样的施工工艺,卫生间等需要热水的地方,我们的混水阀是有一个15公分的间距,保证左热,右冷,遵循这个工艺安装,如果没有按照这个工艺标准后期就造成热水不热,冷水不冷等问题,做完水路后我们会让人用专门的打压仪器,就行打压测试,防止管道接口位置的漏水,水压不足等问题,
都是竖向开槽,横向开槽会破坏墙体原有承重结构,竖向开槽的好处,第一,遵循原有墙体的承重结构,第二后期你在墙面进行开孔处理的时候会非常容易就找到预埋的位置。
插座离地高度是300,开关离地是1400,空调2200,电视700,抽油烟机2200,床头插座600,厨房台面插座1000
水电做完之后水管要让人用专门的打压仪器,进行打压测试,防止管道接口位置的漏水,水压不足等问题
木工工程,进场前要确定使用的石膏板和欧松板,家里吊顶的样式
一:基本框架:一般用细木工板和龙骨制作基本框架,用钢钉枪往水泥墙面上固定,用直钉枪连接龙骨和细木工板,注意制作规矩,整体眶架和谐美观标准。

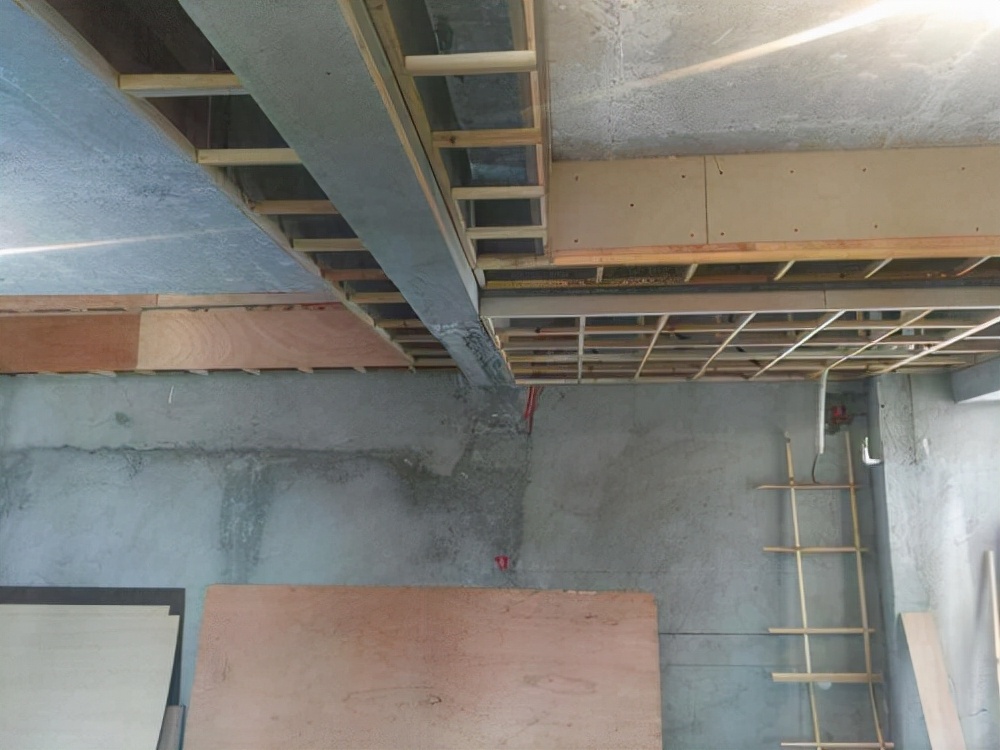

先说吊顶:施工标准是,平整牢固,石膏板的缝隙要均匀,龙骨不能低于2.5*4.5,间距不低于30厘米。回光灯槽:施工标准也是是要平整牢固,石膏板的缝隙要均匀,龙骨不能低于2.5*4.5,间距不低于30厘米。
主、副龙骨安装完后,必须拉线检查龙骨横平竖直,做好隐蔽工程验收

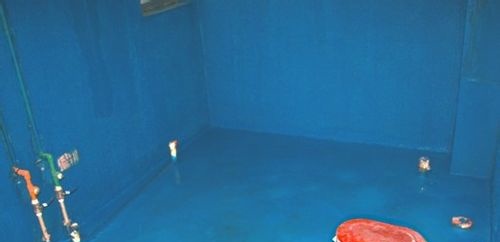

卫生间的防水是重中之重,越来越受人们的关注,因为这关系到后期会不会造成楼下的漏水问题。都知道防水要做两遍,但是很多人不知道这里面也有不为人知的潜规则,正规的公司做防水应该是刷到1.8高,刷两遍。而有些公司只是在第一遍下沉区域做0.3M的高度,防水涂料是分刚性防水和柔性防水。
刚性防水封闭性较好,不会造成墙面渗水,墙面也不容易脱落,柔性防水韧性好,适合用于地面。
施工工艺:
基层清理干净,原墙地面表面要坚实,不应有起沙,掉灰或者空鼓。对上下水管根部清理并进行堵漏处理。第一遍乳液涂刷施工,顺序从上至下,从里到外,不得漏刷。干燥24小时后,涂刷第二遍乳液,使两遍乳液形成完整的防水层。干燥24小时后,做48小时闭水实验,防水高度不低于30mm,48小时内无渗漏视为合格表面水泥灰浆拉毛后,直接贴砖施工。接下来是泥工进场,在木工进场之后业主需要敲定瓷砖、门槛石、卫浴,这些都是在泥工进场之后需要进场
瓷砖的数量可以让瓷砖店进行测量,多退少补,贴砖是装修时的一个主要环节,泥工的好坏,直接影响居住质量、整体的美观和使用,这一块的装修绝对不可轻视。特别是铺贴瓷砖特别讲究手艺,比如铺面砖有许多讲究,砖的铺贴要求砖面平整、对缝整齐、阳角方正、阴角顺直。在铺贴时,应注意先铺贴墙砖再铺贴地砖。施工前要了解所购买的砖的几何尺寸是否规范。在墙砖粘贴完工四、五个小时后,要清除砖面余浆,等待后期做美缝。
泥工完工了可以定做橱柜,木门定制,衣柜的定制
这些都作为了就剩油漆工了
施工工序:
基层处理——满刮腻子两遍——底层涂料——中层涂料两遍——乳胶漆面层喷涂——清扫。
(1)基层处理:先将装修表面上的灰块,浮渣等杂物用开刀铲除,如表面有油污,应用清洗剂和清水洗净,干燥后再用棕刷将表面灰尘清扫干净;
表面清扫后,用水与醋酸乙烯乳胶(配合比为10:1)的稀释液将SG821腻子调至合适稠度,用它将墙面麻面、蜂窝、洞眼、残缺处填补好。腻子干透后,先用开刀将多余腻子铲平整,然后用粗砂纸打磨平整;
(2)满刮两遍腻子:第一遍应用胶皮刮板满刮,要求横向刮抹平整、均匀、光滑,密实平整,线角及边棱整齐为度。尽量刮薄,不得漏刮,接头不得留槎,注意不要沾污门窗框及其他部位,否则应及时清理。待第一遍腻子干透后,用粗砂纸打磨平整。注意操作要平衡,保护棱角,磨后用棕扫帚清扫干净;
第二遍满刮腻子方法同第一遍,但刮抹方向与前腻子相垂直。然后用粗砂纸打磨平整,否则必须进行第三遍、第四遍,用300W太阳灯侧照墙面或天棚面用粗砂纸打磨平整,最后用细砂纸打磨平整光滑为准。
(3)底层涂料:施工应在干燥、清洁、牢固的层表面上进行,喷涂一遍,涂层需均匀,不得漏涂。
(4)中层涂料施工:
涂刷第一遍中层涂料前如发现有不平整之处,用腻子补平磨光。涂料在使用前应用手提电动搅拌枪充分搅拌均匀。如稠度较大,可适当加清水稀释,但每次加水量需一致,不得稀稠不一。然后将涂料倒入托盘,用涂料滚子醮料涂刷第一遍。滚子应横向涂刷,然后再纵向滚压,将涂料赶开,涂平。滚涂顺序一般为从上到下,从左到右,先远后近,先边角棱角、小面后大面。要求厚薄均匀,防止涂料过多流坠。滚子涂不到有阴角处,需用毛刷补充,不得漏涂。要随时剔除沾在墙上的滚子毛。一面墙要一气呵成。避免接槎刷迹重叠现象,沾污到其他部位的涂料要及时用清水擦净。第一遍中层涂料施工后,一般需干燥4H以上,才能进行下道磨光工序。如遇天气潮湿,应适当延长间隔时间。然后,用细砂纸进行打磨,打磨时用力要轻而匀,并不得磨穿涂层,磨的将表面清扫干净;第二遍中层涂产刷与第一遍相同,但不再磨光。涂刷后,应达到一般乳胶漆高级刷浆的要求;(如果前面腻子和涂料底层处理的好可以不进行本层的深刷)
(5)乳胶漆面层喷涂:
由于基层材质、齿期、碱性、干燥程度不同,应预先在局部墙面上进行试喷,以确定基层与涂料的相容情况,并同时确定合适的涂布量;乳胶漆涂料在使用前要充分摇动容器,使其充分混合均匀,然后打开容器,用木棍充分搅拌;喷涂时,嘴应始终保持与装饰表垂直(尤其在阴角处),距离约为0.3-0.5M(根据装修面大小调整),喷嘴压力为0.2-0.3MM2喷枪呈Z字形向前推进,横纵交叉进行。喷枪移动要平衡涂布量要一致,不得时停时移,跳跃前进,以免发生堆料、流挂或漏喷现象;为提高喷涂效率和质量,喷涂顺序应安:墙面部位Y柱部位Y预面部位Y门窗部位,该顺序应灵活掌握,以不增重复遮挡和不影响已完成的饰面为准;
(6)清扫:清除遮挡物,清扫飞溅物料。
油漆工作做完之后就可以安装灯具,开关,等待家具入场
去装修公司了解,要注意设计师说的“免费”都是以这个切入点来吸引业主的,免费的只是基础的平面图,还有网上找的参考图片,要知道设计师的设计费都是从房屋开始怎么设计,到最后效果落地,都是需要花费时间和精力的,要不然设计师收的设计费意义何在
记住天下没有免费的午餐,从你开始了解的时候起,你已经在圈套的旁边了。
最后:
文字较长,谢谢大家阅读,这期主要告诉大家施工步骤,下期和大家分享装修中会碰见的“套路”
