装修中期款支付时机揭秘:30年经验老师傅的实战建议
#装修那些事# #家装日记# #生活家居##装修##装修指南#
30年老师傅:33种装修材料进场顺序,附避坑经验+品牌,错一步误工期!
初次装修的业主不知道装修分那些步骤,主辅材该何时进场,进场材料该如何验收才不会被坑,今天给大家分享一下33种新房装修材料进场的顺序,附避坑经验+品牌推荐,可以说是30年老师傅毕生经验的大总结,敢说是最全的!照装不走弯路不踩坑!
一、装修前期工作
1、防盗门(开工就要安装)
提醒:一般定做需要一周左右时间
2、水泥、沙子、腻子、白乳胶、原子灰、砂纸等辅料
提醒:开工前先进场

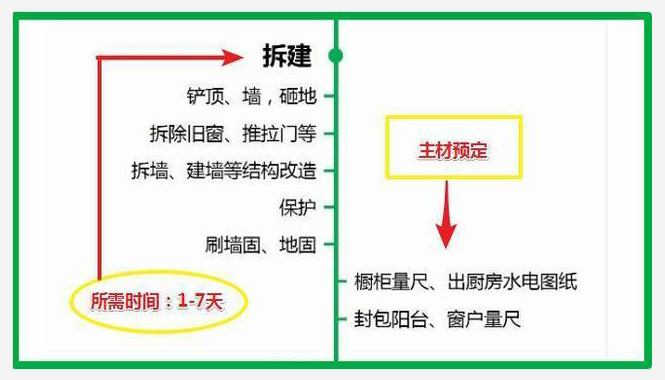

二、主体拆改
3、橱柜、中央空调、新风系统、地暖、封阳台窗等
提醒:需要提前预定

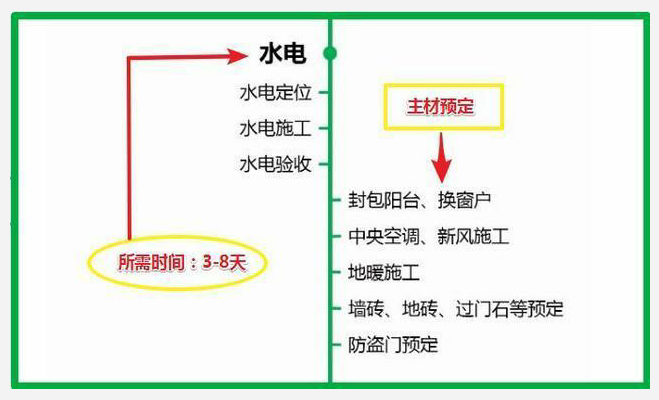

三、水电改造
水电材料进场
4、电线、网线等(水电施工前)
提醒:推荐购买品牌的,质量有保证,电线的平方数要足够负荷。网线买AMP超六类线
电线参考品牌:
音频视频线参考品牌:
5、水管等配件(水电施工前)
提醒:推荐买品牌的,质量好的,一般用PPR水管
6、开关插座(水电施工前)
提醒:插座影响全屋的电器的寿命和安全,一定要选好的。
7、中央水处理系统(水电改造施工之前)
提醒:关系到橱柜的设计方案和水电的施工方案
8、热水器等(厨房水电改造前)
提醒:关系到橱柜的设计方案和水电的施工方案

9、淋浴房及浴缸(卫生间水电改造后)
提醒:关系到水电的施工方案
验收标准:
10、灶具、抽油烟机(橱柜设计前)
提醒:关系到橱柜的设计方案和水电的施工方案
11、水槽等(橱柜设计前)
提醒:关系到橱柜的设计方案和水电的施工方案

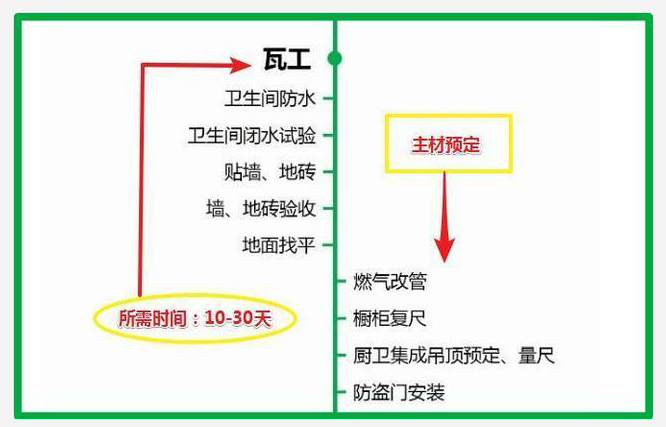

四、瓦工施工
12、防水材料(瓦工入场前)
提醒:厨卫、阳台等位置需要做防水工程,防水涂料无需提前预定

13、瓷砖、勾缝剂等(瓦工入场前)
提醒:瓷砖需提前预定,尤其是一些比较冷门的规格
验收标准:
14、石材(瓦工入场前)
提醒:石材所需位置:踢脚线、过门石、地面、窗台等,3-7天到
15、地漏(瓦工入场前)
提醒:铺瓷砖的时候安装

16、吊顶及其辅料(瓦工阶段)
提醒:瓷砖铺完后3到5天,吊顶需要提前预定的
验收标准:
17、装修工程中期款(瓦工结束后)
提醒:瓦工验收合格装修公司总工程款30%

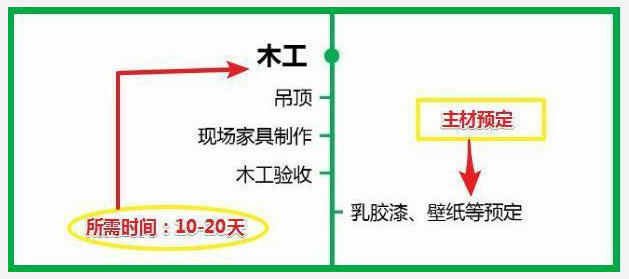

五、木工施工
18、衣帽间(木工入场前)
提醒:预定周期一般是14天左右
19、板材、钉子、辅材等(木工入场前)
提醒:不要要预定,开工时候到位即可

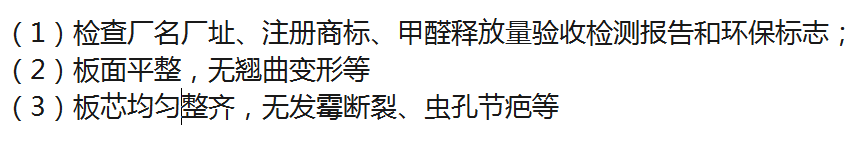

验收标准:
六、油漆施工
油漆材料进场

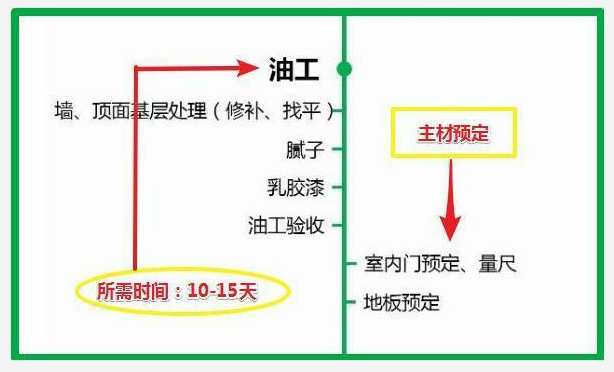

20、乳胶漆(油漆工入场前)
提醒:墙体基层处理(坚实、平整、封漏、固化、找平)完毕后

验收标准:
21、油漆(油工入场前)
提醒:无需提前预定,开工随时到位
验收标准:
(1)检查包装厂名、厂址、注册商标、质监部门相关检测报告和环保标志
(2)核对产品颜色
(3)开封后涂料表面会有一层比较稀薄的油料,搅拌后均匀
22、墙纸、墙布、硅藻泥(地板安装前后)
提醒:需提前预定

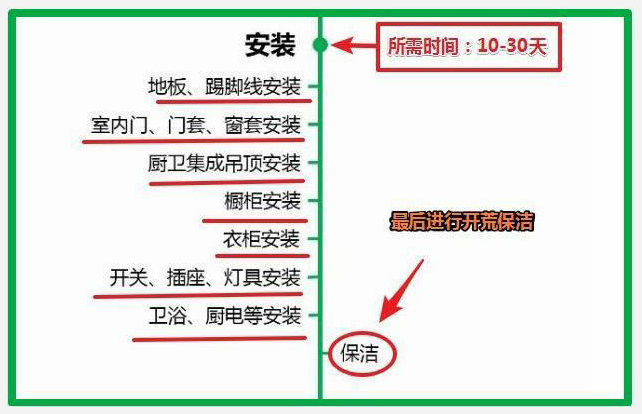

七、各项安装工程
安装工程阶段材料进场
23、地板(较脏的工程完成后)
提醒:地板需提前预定
24、木门、门锁、门吸、铰链等(确定方案 施工前)
提醒:木门油工阶段就要预定、量尺;门锁、门吸、铰链等无需提前预定,开工随时到位
木门品牌:
25、玻璃胶、胶枪(确定方案 施工前)
提醒:五金洁具、门窗等所需
26、水龙头、厨卫五金件等(确定方案 施工前)
提醒:厨卫方案确定时

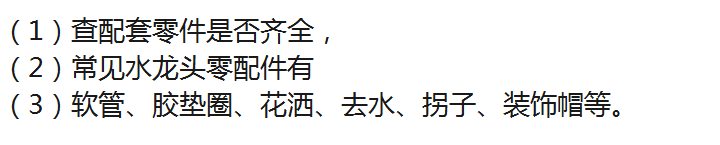

验收标准:

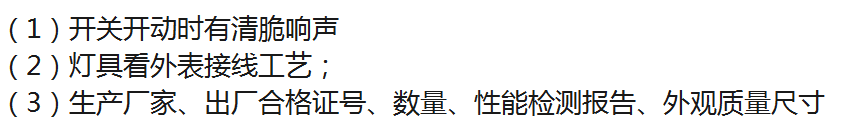

27、灯具、开关面板(确定方案 施工前)
提醒:不需要提前预定,开工时到位即可
验收标准:
28、马桶(确定方案 施工前)
提醒:不需要提前预定,开工时到位即可
验收标准:
29、家具家电配饰(完工前)
提醒:完工后可通知商家送货
验收标准:
30、窗帘(完工前)
提醒:根据尺寸风格选购,一般制作需要10天左右
31、装修工程后期款(完工验收合格)
提醒:完工验收合格装修公司总工程款30%
32、保洁(完工后)
提醒:一般提前3天预约
33、装修工程后期款(保洁、清场后)
提醒:最后10%工程款视情况结清
